W tym miejscu systemu OptiMES następuje zarządzanie produkcją, kolejnością realizacji zleceń. Użytkownik ma podgląd na zaplanowane zadania na wykresie Gantta.
Wykres Gantta może pokazywać:
- zlecenia podzielone na operacje z przypisaniem do stanowisk – menu Plan/Operacyjny
- zamówienia- menu Plan/Zamówień

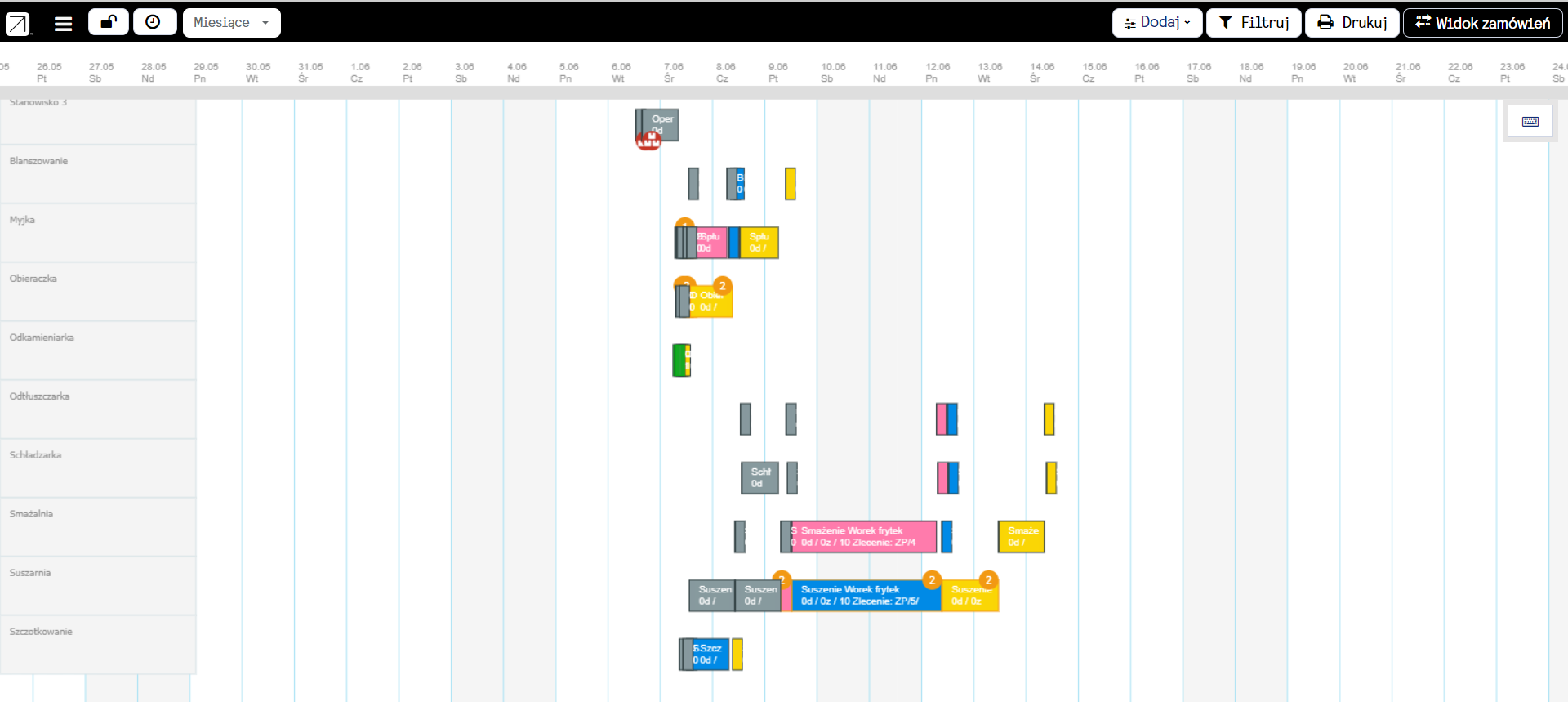

Przykładowy operacyjny wykres Gantta:
Zamówienia są odróżniane kolorami, poszczególne operacje to klocki tego samego koloru.
Po lewej stronie lista stanowisk.

Ten sam wykres Gantta w widoku zamówień:
Zamówienia są odróżniane kolorami. Każdy klocek to jedno zamówienie rozciągnięte w czasie realizacji.
Po lewej stronie lista zamówień.

Pomiędzy tymi widokami można się przełączać również wybierając Widok zamówień w górnym prawym rogu ekranu:

Planowanie produkcji może następować:
- wprzód – zamówienie jest umieszczane na wykresie w pierwszym wolnym terminie, które zapewnia jego realizację (są dostępne potrzebne maszyny i surowce)
- wstecz – zamówienie jest umieszczane na wykresie licząc wstecz od daty realizacji zamówienia
Jeżeli trzeba zmienić kolejność zaplanowanych już wcześniej zamówień to można je przeplanować – menu Plan/Przeplanowanie.
UWAGA: Przeplanowywać można tylko te zamówienia, których nie pobrano jeszcze z panelu meldunkowego.
Jeżeli produkt z zamówienia będzie miał przypisaną technologię potokową (link do Technologie) to na wykresie Gantta poszczególne operacje będą się nakładały.

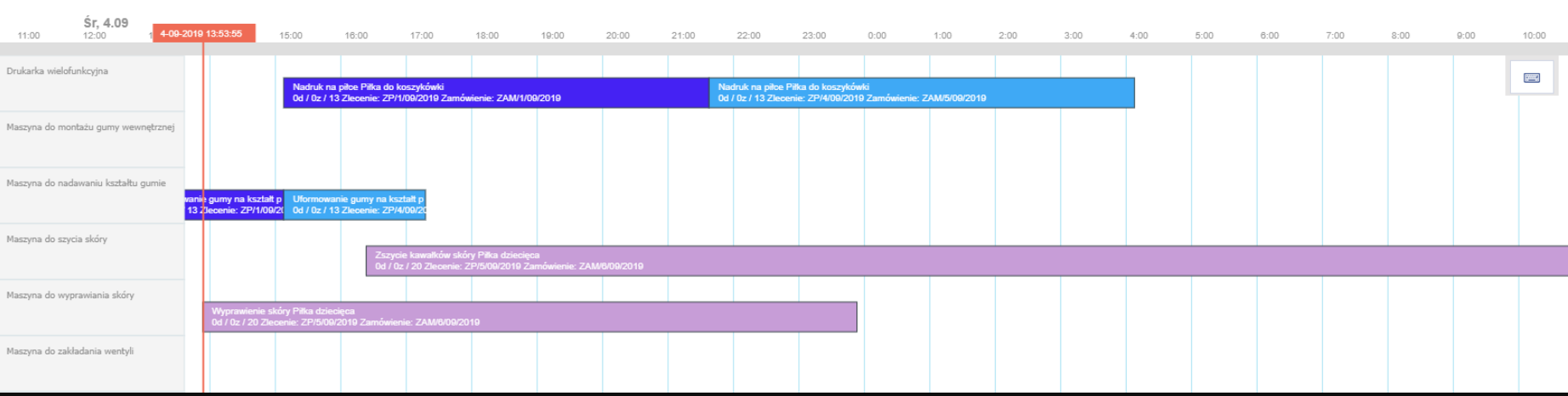

Przykład wykresu Gantta z technologią potokową (fioletowy kolor zamówienia) w widoku operacyjnym:

W miarę postępu produkcji i meldowaniu tego faktu przez pracowników w Panelu meldunkowym kolory operacji będą ulegały zmianie:
- kolorem zielonym będą oznaczane zrealizowane
- kolorem czerwonym będą oznaczane zlecenia opóźnione.
Filtrowanie widoku wykresu Gantta

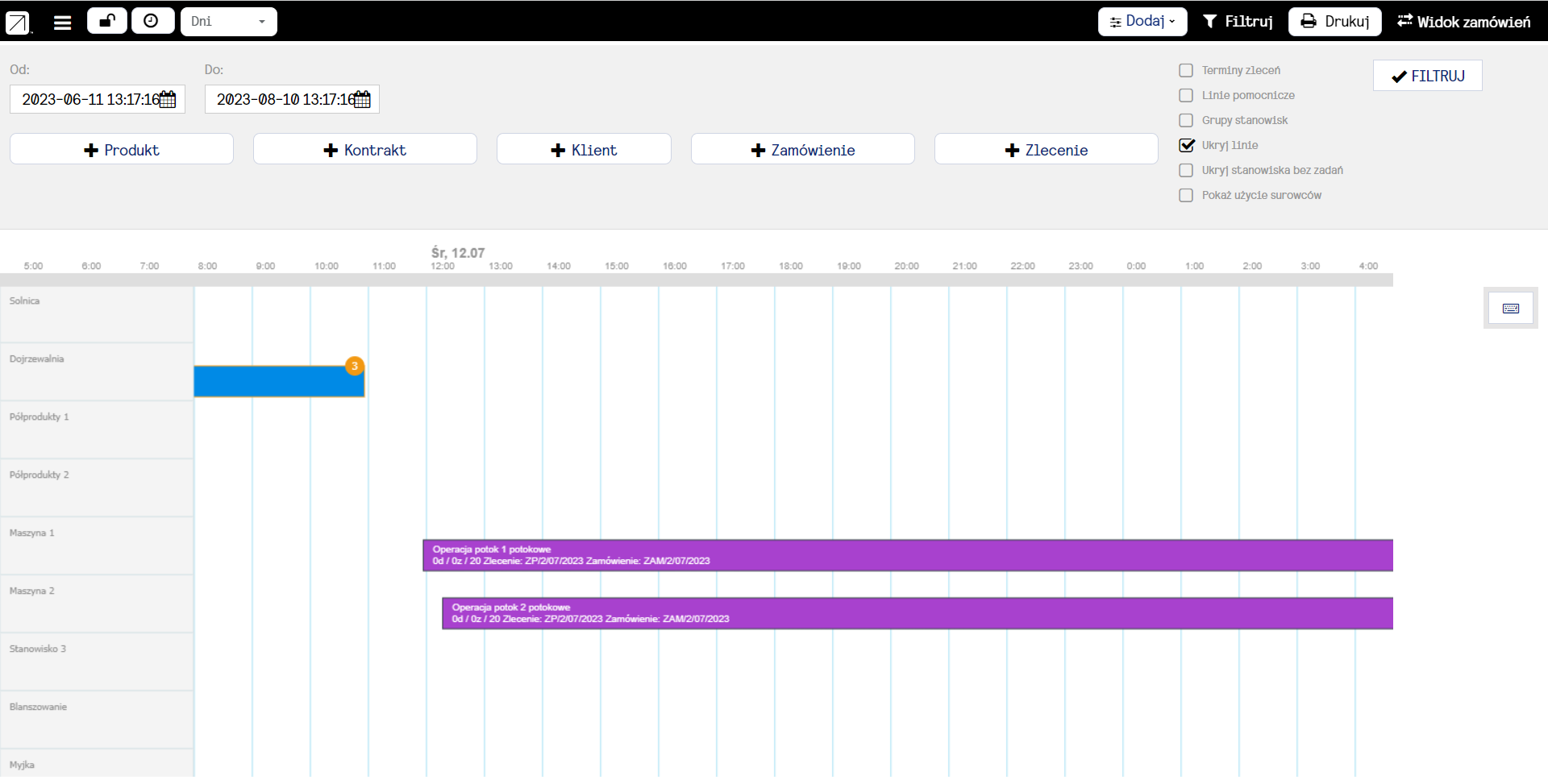

Widok oglądanego harmonogramu można dostosować poprzez zastosowanie filtra.
Przycisk Filtruj włącza możliwość wyboru zleceń wg:
- Zakresu dat
- Produktu
- Kontraktu
- Klienta
- Zamówienia
- Zlecenia
W tym miejscu można też dokonać wyboru wyświetlania (lub nie wyświetlania) dodatkowych elementów wykresu:
- Terminy zleceń
- Linie pomocnicze
- Grupy stanowisk
- Ukryj linie
- Ukryj stanowiska bez zadań
- Pokaż użycie surowców
